Doanh nghiệp

Nỗ lực thi công đưa Dự án Nhà máy điện Nhơn Trạch 3 và 4 về đích đúng tiến độ

29/01/2024 00:01
9544 Lượt xem
TCCKVN Những ngày này, trong không khí mọi người, mọi nhà tất bật chuẩn bị cho Tết cổ truyền Giáp Thìn 2024, những cán bộ, kỹ sư, công nhân LILAMA và LILAMA 10 trên công trường Nhà máy điện Nhơn Trạch 3 và 4 vẫn vui vẻ, hăng say lao động, chạy đua với thời gian để đưa dự án về đích đúng tiến độ.

Nỗ lực vượt khó, tăng tốc trên toàn bộ các hạng mục

Dự án Nhà máy điện Nhơn Trạch 3 và 4 tại huyện Nhơn Trạch, tỉnh Đồng Nai là dự án quan trọng quốc gia, công suất 1.500 MW với tổng mức đầu tư 1,4 tỷ USD. Đây là dự án nhiệt điện sử dụng nhiên liệu khí LNG đầu tiên tại Việt Nam. Dự kiến khi đi vào hoạt động sẽ bổ sung khoảng 9 tỷ kWh điện/năm cho hệ thống điện quốc gia và sẽ góp phần thực hiện cam kết phát thải ròng về 0 vào năm 2025 của Thủ tướng Chính phủ tại Hội nghị lần thứ 26 các bên tham gia Công ước khung của Liên hợp quốc về biến đổi khí hậu.

Các kỹ sư LILAMA 10 thi công lắp đặt máy phát điện Nhà máy Nhiệt điện Nhơn Trạch 4.

Nhà máy thuộc Quy hoạch Điện VII được Chính phủ giao cho Tổng công ty điện lực Dầu khí Việt Nam (PV Power) làm chủ đầu tư, Samsung C&T Corperation và Tổng Công ty lắp máy Việt Nam (LILAMA) là 2 đơn vị liên danh tổng thầu. Công ty Cổ phần LILAMA 10 (LILAMA 10) là một đơn vị thành viên của Tổng công ty Lắp Máy Việt Nam - CTCP với phạm vi công việc lắp đặt trải rộng khắp các vị trí mặt bằng tại dự án.

Có thể nói, hợp đồng EPC là hợp đồng quan trọng nhất, quyết định cơ bản sự thành công và hiệu quả của Dự án. Giá trị hợp đồng trên 940 triệu USD (trong đó tỷ lệ phần công việc thực hiện trong nước cao nhất từ trước đến nay, chiếm 39%) gồm các thiết bị như: Tua bin hơi, máy phát điện, lò thu hồi nhiệt và hệ thống điều khiển (DCS)…

Dự án với công nghệ mới và phức tạp, quy mô lớn, chưa từng có tiền lệ tại Việt Nam khiến cho mỗi giai đoạn đều là những bước đi mới, thách thức mới cho công tác quản trị dự án khi không có nhiều sự tham khảo, học hỏi từ các dự án khác.

Xác định tầm quan trọng của dự án, ngay sau ngày khởi công xây dựng, Liên danh tổng thầu, đặc biệt là LILAMA, với đơn vị thi công chủ lực là LILAMA 10 đã tổ chức thi công quyết liệt, bám đuổi các mốc tiến độ xây dựng theo hợp đồng. Nhờ vào việc tăng tốc trên toàn bộ các hạng mục, đến nay gói thầu dự án đã gần như hoàn thành ở những hạng mục quan trọng, phần nền và móng đã được thi công xong, hoàn thành lắp đặt kết cấu thép lò thu hồi nhiệt, nhà máy tua-bin, Turbine hơi, máy phát, máy biến áp.... Cả hai Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4 đều đã đưa máy phát điện và turbine khí vào bệ móng – nơi được xem là “trái tim” của nhà máy. Đây là một mốc quan trọng, ghi nhận những nỗ lực phấn đấu của chủ đầu tư, các nhà thầu và tất cả các cán bộ, kỹ sư, công nhân LILAMA và LILAMA 10 đang ngày đêm lao động miệt mài trên công trình trọng điểm quốc gia, nhanh chóng đưa nhà máy vào vận hành, góp phần khắc phục tình trạng thiếu điện hiện nay.

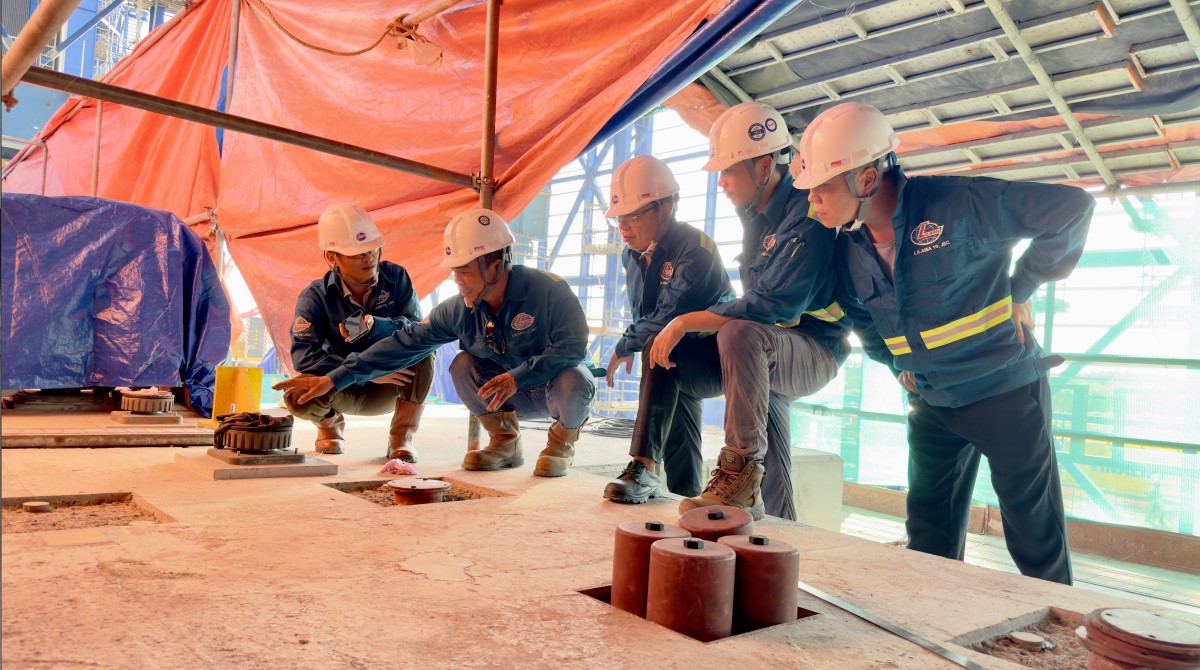

Tổng giám đốc LILAMA 10 – Nguyễn Đình Tình kiểm tra lần cuối vị trí tại bệ móng trước khi máy phát được nâng lên và đưa vào vị trí lắp đặt tại Nhà máy Nhiệt điện Nhơn Trạch 4.

Lãnh đạo Ban dự án đánh giá cao về trách nhiệm cũng như kế hoạch làm việc của liên danh tổng thầu, trong đó, LILAMA và LILAMA 10 là đơn vị chủ lực với khối lượng thi công lớn, nhiều hạng mục khó, đòi hỏi yếu tố kỹ thuật cao nhưng đã vượt khó, triển khai thi công, xây lắp đảm bảo tiến độ đối với toàn dự án.

Đảm bảo an toàn, chất lượng và tiến độ

Theo kế hoạch, Nhà máy điện Nhơn Trạch 3 sẽ phát điện thương mại vào ngày 15/11/2024, còn Nhà máy điện Nhơn Trạch 4 sẽ phát điện thương mại vào ngày 15/5/2025. Dự kiến đến trước Tết âm lịch Giáp Thìn 2024, dự án sẽ đạt khối lượng thi công ước khoảng 80% so với hợp đồng đã ký kết.

Để đảm bảo tiến độ thi công xây dựng Nhà máy, ngoài Liên danh Tổng thầu, LILAMA 10 đang dồn toàn lực, huy động nhân công, máy móc, thiết bị để đẩy nhanh việc thi công, lắp đặt các hạng mục tại khắp các mặt bằng dự án. Các kỹ sư, công nhân thuộc LILAMA 10 đang ngày đêm triển khai những phần việc đã được giao, qua đó đảm bảo an toàn, chất lượng và tiến độ toàn dự án. Trên công trường, công tác thi công hối hả, nhộn nhịp, các công nhân vẫn làm việc xuyên lễ để đua tiến độ dự án.

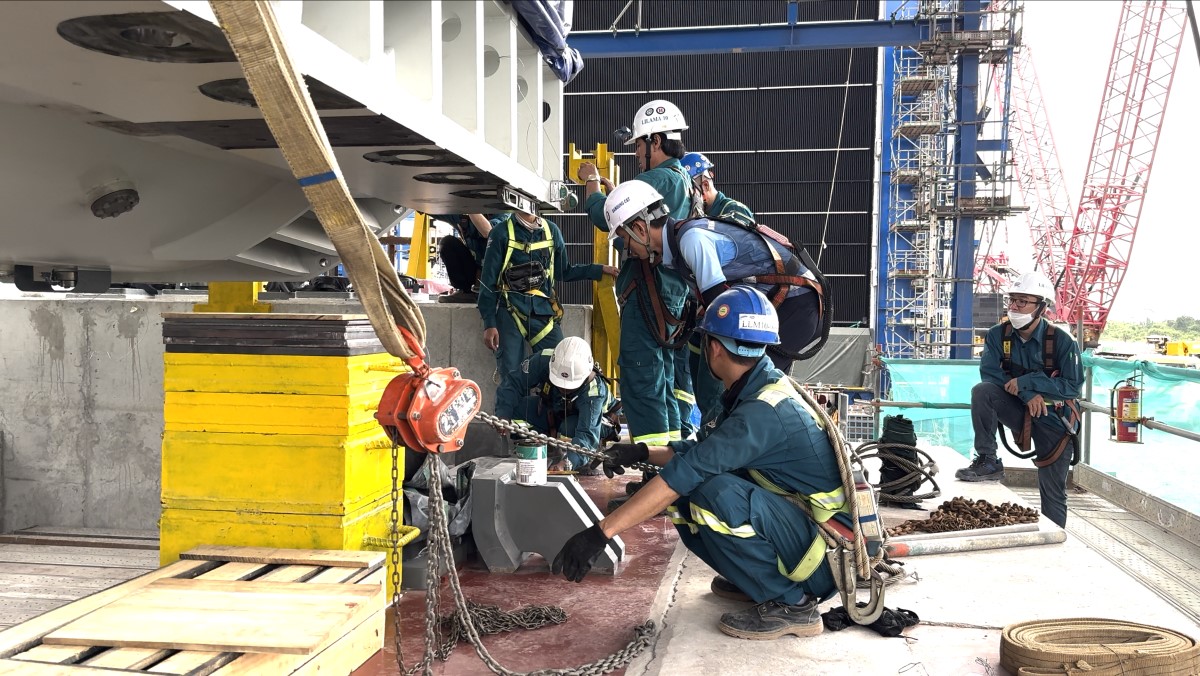

Kỹ sư và các công nhân có trình độ cao và lành nghề của LILAMA 10 đang căn chỉnh để đưa máy phát vào vị trí bệ móng.

Các tổ, đội công trình thi công của LILAMA 10 luôn đoàn kết, thi đua lao động giỏi với năng suất, chất lượng lao động cao; đảm bảo an toàn, vệ sinh lao động, chất lượng công trình; thực hành tiết kiệm, chống lãng phí… Ban điều hành tăng cường công tác chỉ đạo, giám sát chặt chẽ và có giải pháp kịp thời khắc phục mọi sự cố kỹ thuật để đảm bảo chất lượng; động viên cán bộ, công nhân tích cực phát huy sáng kiến, cải tiến kỹ thuật, áp dụng các tiến bộ công nghệ kỹ thuật tiên tiến vào thực tiễn sản xuất trên công trường.

Tổng giám đốc LILAMA 10 – Nguyễn Đình Tình cho biết: “Mặc dù có nhiều khó khăn nhưng chúng tôi rất coi trọng chất lượng sản phẩm chế tạo thiết bị cũng như chất lượng thi công xây lắp các công trình. Đặc biệt chúng tôi luôn duy trì tuân thủ nghiêm ngặt quy trình quản lý chất lượng theo ISO 9001:2000 và áp dụng tiêu chuẩn ASME trong việc chế tạo sản phẩm cơ khí”.

Ông Hoàng Văn Huỳnh – Kỹ sư giám sát lắp đặt toàn bộ quá trình thi công “trái tim” nhà máy (thuộc LILAMA) khẳng định: “Được giao nhiệm vụ giám sát toàn bộ quá trình thi công, lắp đặt các hệ thống như: Turbine, máy phát, lò hơi… của một dự án lớn như thế này thì phải cẩn thận, tỉ mỉ đến từng chi tiết, phải làm sao để việc thi công, lắp đặt đảm bảo quy định, quy chuẩn chế tạo, thiết kế”.

Anh Vũ Phong, một công nhân quê Đồng Nai cho biết, được tham gia thi công Dự án Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4 là một niềm vui lớn, bởi được góp phần sức lực vào công trình có quy mô có tầm quan trọng quốc gia và phát triển kinh tế - xã hội của địa phương. "Dù cuộc sống của chúng tôi có khó khăn nhưng anh em vẫn đoàn kết, động viên nhau nỗ lực hết mình để công trình hoàn thành tiến độ đề ra”, anh Phong nói.

Chứng kiến không khí khẩn trương của hàng ngàn công nhân, kỹ sư trên công trường những ngày gần Tết, chúng tôi mới cảm nhận được sự vất vả, gian nan mà họ đang nỗ lực vượt qua. Những cống hiến thầm lặng của các cán bộ công nhân viên LILAMA và LILAMA 10 trên công trường trọng điểm này, thêm khẳng định quyết tâm nhanh chóng đưa nhà máy vào vận hành, góp phần đảm bảo an ninh năng lượng quốc gia.

Mạnh Hùng

Có thể bạn quan tâm

Hà Nội ký hợp đồng triển khai 5 tuyến metro dài 253 km

Chiều 15/10/2026, UBND TP Hà Nội tổ chức lễ ký kết hợp đồng chìa khóa trao tay (EPC/Turnkey) triển khai 5 tuyến đường sắt đô thị số 1, 2, 8, 10 và 14 với liên danh Công ty CP Vinhomes – Công ty CP Đầu tư và Xây dựng SGC. Tổng chiều dài các tuyến khoảng 253,5 km, nhu cầu vốn ước tính gần một triệu tỷ đồng, dự kiến hoàn thành vào năm 2030.

EEMC khởi công dự án chế tạo cuộn kháng bù ngang 500 kV

Sáng 28/9 tại Hà Nội, Tổng công ty Thiết bị điện Đông Anh (EEMC) tổ chức Lễ khởi công dự án khoa học và công nghệ cấp quốc gia “Nghiên cứu, thiết kế, công nghệ chế tạo cuộn kháng bù ngang điện áp 500 kV”, đánh dấu bước tiến mới trong quá trình làm chủ công nghệ thiết bị điện siêu cao áp của doanh nghiệp Việt Nam.

CT UAV hợp tác mở nhà máy lắp ráp UAV tại Mỹ

CT UAV, thành viên của CT Group, cùng đối tác TJ Aerospace vừa đưa vào hoạt động nhà máy liên doanh lắp ráp máy bay không người lái (UAV) tại Garden Grove, California, Mỹ, với mục tiêu cung cấp hơn 100 UAV mỗi ngày khi vận hành đầy đủ.

Từ bài toán gia công khổ lớn đến bước tiến mới của LILAMA 10

Trong chế tạo cơ khí, có những sản phẩm mà bài toán không chỉ nằm ở việc gia công chính xác đến từng milimet, mà trước hết là làm thế nào để đưa một chi tiết có kích thước lớn, trọng lượng hàng chục tấn lên máy, gá đặt ổn định và thực hiện nhiều nguyên công trên cùng một hệ thống. Với những chi tiết phục vụ nhà máy điện, thủy điện hay các công trình công nghiệp nặng, đây là yêu cầu không dễ đáp ứng.

VSIP Quảng Ninh khởi công khu công nghiệp hơn 5.800 tỷ đồng, mở không gian phát triển công nghiệp xanh và công nghệ cao

Tập đoàn VSIP chính thức khởi công Dự án Khu công nghiệp VSIP Quảng Ninh với quy mô hơn 448 ha, tổng vốn đầu tư khoảng 5.810 tỷ đồng tại Khu kinh tế ven biển Quảng Yên. Dự án được kỳ vọng trở thành khu công nghiệp thế hệ mới, thu hút các nhà đầu tư chiến lược, thúc đẩy công nghiệp công nghệ cao, công nghiệp hỗ trợ và tạo động lực tăng trưởng mới cho Quảng Ninh.
0982254465
  • Zalo
  • Messenger
  • Back to top
